NaslovnicaDRUŠTVOCEDIS: Nastavlja se zamjena dotrajalih transformatora

CEDIS: Nastavlja se zamjena dotrajalih transformatora

U Crnogorskom elektrodistributivnom sistemu CEDIS u toku je realizacija investicionog ugovora, vrijednog oko 1,6 miliona eura, koji će doprinijeti stabilnijem radu elektrodistributivne mreže.

Ugovor se odnosi, kako su kazali u CEDIS-u, na zamjenu dotrajalih transformatora u trafostanicama 35/10 kilovolti (kV) sa novim trafoima iste snage.

-Ugovor je zaključen sa preduzećima Elektroteam iz Budve, Ramel iz Nikšića, Eurozox iz Danilovgrada i Baranka Export Import Pejanović iz Bara po sistemu ‘ključ u ruke’. Po navedenim ugovorima planirana je zamjena transformatora u TS 35/10 kV Centar (Podgorica), Golubovci, Sutomore, Grad (Ulcinj), Veliki pijesak (Bar), Virpazar (Bar), Berane 2, Nedakusi (Bijelo Polje), Andrijevica, Vilusi (Nikšić), Podgor (Cetinje), Kosanica (Pljevlja), Medanovići (Bijelo Polje), Ribarevina (Bijelo Polje), Mojkovac, Topla (Herceg Novi), Ptič (Podgorica) i Ostros (Bar) – naveli su u kompaniji i dodali da su prošlu godinu završili sa višemilionskim investicijama u rekonstrukciju i izgradnju elektrodistributivne mreže.

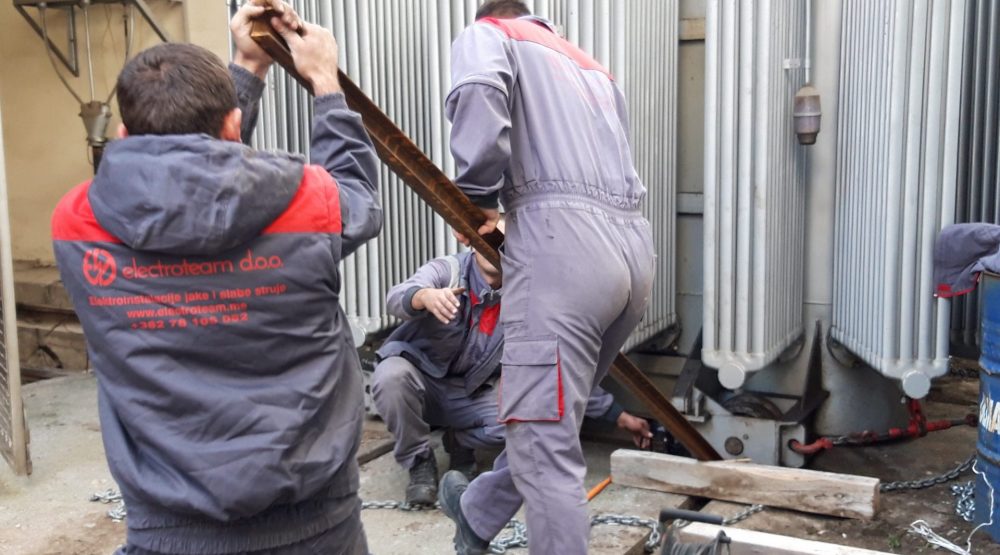

Ekipe CEDIS-a su protekle nedjelje zamijenile transformatore u trafostanici 35/10 kV Centar u Podgorici.

-Ta trafostanica je od izuzetne važnosti za grad s obzirom da napaja električnom energijom centar grada, bolnicu, veliki dio grada Preko Morače, ulice Vasa Raičkovića, Svetozara Markovića, Bulevar Revolucije, Bulevar Svetog Petra Cetinjskog, zaključno sa prvim zgradama Bloka 5. Takođe, Ulica Ivana Milutinovića, Sportski centar do Brijega Morače, a sa druge strane Morače Staru varoš pa sve do nekadašnjeg Doma vojske. Napaja oko 7.000 korisnika. Tom investicijom dobiće se pouzdanije napajanje tog dijela grada – precizirali su u CEDIS-u.

Kako su istakli, zamijenjen je i transformator koji je još bio u funkciji, ali je zbog dotrajalosti njegova pouzdanost bila smanjena.

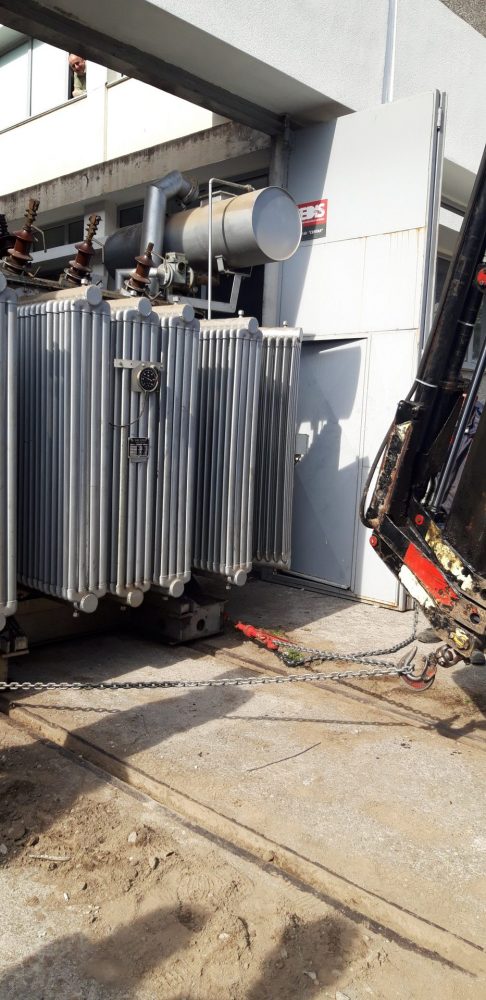

-Novi transformator snage osam MVA ugrađen je u trafostanicu prošlog ponedjeljka – kazali su u CEDIS-u i naglasili da je od početka godine u sklopu projekta završena i trafostanica 35/10 kV Andrijevica, dok je većina transformatora prošla fabrička ispitivanja i u toku marta se očekuje njihova ugradnja.

U kompaniji ističu da zamjena transformatora starijih od 38 godina novima ima za cilj povećanje pouzdanosti i kvaliteta napajanja električnom energijom za postojeće konzumente.

-Do kraja projekta ostalo je da se završe fabrička ispitivanja za još tri transformatora, nakon čega predstoji njihova ugradnja. Prioritetni zadaci CEDIS-a usmjereni su na obezbjeđivanje pouzdanog i stabilnog napajanja električnom energijom za više od 400.000 korisnika elektrodistributivnog sistema u Crnoj Gori. Zbog toga se u CEDIS-u posebna važnost poklanja planiranju i realizaciji investicionih projekata – zaključili su u kompaniji.



Izvor: Dnevne novine
